Hoe lang duurt het om bagage op maat te produceren? Een complete gids voor merken, importeurs en detailhandelaren.
Timing is alles bij het inkopen van producten. bagage op maatOf u nu een nieuw reismerk lanceert, de voorraad beheert voor een winkelketen, groothandelsmarkten bevoorraadt of een Amazon-winkel uitbreidt, inzicht in de productiedoorlooptijden is cruciaal. Een verkeerde inschatting van uw planning kan leiden tot voorraadtekorten, gemiste verkopen tijdens het hoogseizoen en oplopende kosten voor noodlogistiek.
Een van de meest gestelde vragen van internationale kopers is:
"Hoe lang duurt het om bagage op maat te produceren?"

Het korte antwoord is dat de meeste projecten voor op maat gemaakte bagage 45 tot 90 dagen in beslag nemen, van de eerste goedkeuring van het concept tot de uiteindelijke, verzendklare producten. De exacte tijdslijn is echter sterk afhankelijk van de complexiteit van het product, de beschikbaarheid van materialen, de bestelhoeveelheid en de mate van structurele aanpassing.
Deze uitgebreide gids beschrijft het volledige productieproces van bagage, identificeert mogelijke knelpunten en biedt concrete strategieën om uw toeleveringsketen te stroomlijnen en uw producten op tijd op de markt te brengen.
Het productieproces van op maat gemaakte bagage in één oogopslag
In tegenstelling tot de aanschaf van standaardproducten, omvat de productie van op maat gemaakte bagage meerdere nauwgezette ontwikkelings- en productiestappen.

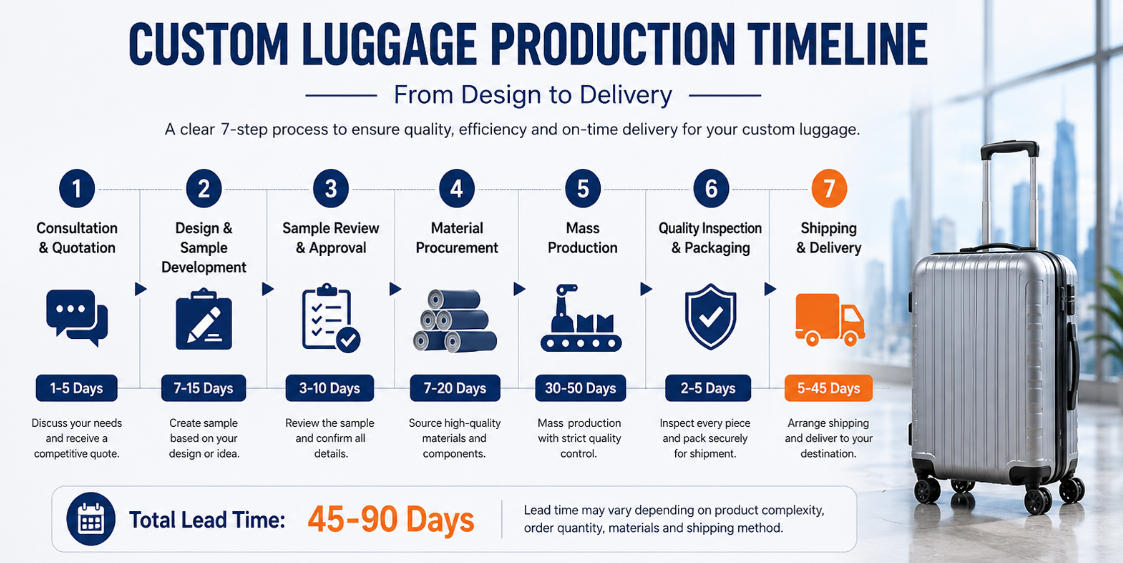

Hieronder volgt een realistische tijdlijn voor een typisch OEM/ODM-bagageproject:
| Productiefase | Gebruikelijke levertijd | Belangrijkste focuspunten |
| Productadvies en offerte | 1-5 dagen | Specificaties vaststellen, materialen kiezen en kostenraming maken. |
| Ontwerp & Monsterontwikkeling | 7-15 dagen | Een prototype maken om de esthetiek en structuur te controleren. |
| Voorbeeldbeoordeling en -goedkeuring | 3-10 dagen | Evaluatie door de koper, feedbackrondes en definitieve goedkeuring. |
| Materiaalinkoop | 7–20 dagen | Het inkopen van buitenhoezen, voeringen, wielen, ritsen en fournituren. |
| Massaproductie | 30-50 dagen | Vormgeving, assemblage, naaien en massaproductie van de schaal. |
| Kwaliteitscontrole en verpakking | 2-5 dagen | Valproeven, hardwarecontroles en verpakking voor de detailhandel. |
⚠️ Let op: Als uw project eigen ontwerpen voor de behuizing of exclusieve merkelementen vereist waarvoor nieuwe gereedschappen/matrijzen nodig zijn, dient u rekening te houden met 20-45 extra dagen voor de ontwikkeling en het testen van de matrijzen voordat fase 2 begint.
Een stapsgewijze beschrijving van de productietijdlijn
Fase 1: Productplanning en bevestiging van de vereisten (1-5 dagen)
Elk succesvol project begint met een kristalhelder technisch dossier. Om een nauwkeurige offerte te kunnen leveren en kostbare aanpassingen achteraf te voorkomen, zal de fabrikant het volgende bevestigen:
- Materiaal van de behuizing: ABS, polycarbonaat (PC), aluminium of gerecycled plastic.
- Specificaties van de onderdelen: Wielsystemen (spinnerwiel versus dubbele wielen), kwaliteit van de telescopische handgreep en soorten ritssluitingen.
- Interieurindeling: indeling van de zakken, compressiebanden en voeringstoffen.
- Details over de branding: Toepassingsmethoden voor het logo (gegoten, metalen badge, gedrukt of in reliëf).
💡 Pro-tip: Kopers die gedetailleerde schetsen, technische 3D-tekeningen of fysieke referentiemonsters aanleveren, kunnen deze fase aanzienlijk verkorten en ontvangen vaak binnen 48 uur offertes en feedback over de haalbaarheid.
Als je je bedrijfsmodel nog aan het uitwerken bent, lees dan onze bijbehorende gids 'Hoe begin je je eigen bagagemerk' voor essentiële inzichten.
Fase 2: Monsterontwikkeling (7-15 dagen)
Sampling overbrugt de kloof tussen digitale concepten en de fysieke realiteit. Het stelt je in staat om de structurele duurzaamheid, kleurnauwkeurigheid en de algehele gebruikerservaring te testen voordat je kapitaal vrijmaakt voor massaproductie.
De tijdlijn voor het maken van samples varieert sterk, afhankelijk van de mate van personalisatie:
- Bestaand model + logo op maat (private label): 3-7 dagen. Dit is de snelste en meest risicoarme optie – ideaal voor startups en Amazon-verkopers.
- OEM-aanpassingen (aangepaste componenten): 7-15 dagen. Dit omvat het aanpassen van bestaande mallen, het vernieuwen van interieurtextiel of het upgraden van hardware.
- Productontwikkeling (ontwerp op maat): 15-30 dagen. Volledig op maat gemaakte engineering of unieke schaalstructuren, van begin af aan ontworpen.
- Ontwikkeling van een matrijs op maat: 20-45 dagen. Essentieel voor merken die marktexclusiviteit nastreven. Dit omvat technische tekeningen, CNC-snijden en uitgebreide stresstests.
Fase 3: Monsterbeoordeling en goedkeuring (3-10 dagen)
Zodra het prototype op uw kantoor is aangekomen, zult u het beoordelen op functionele prestaties, esthetische aantrekkingskracht en verpakking.
Inzicht in de toeleveringsketen: Lange revisiecycli voor prototypes zijn de belangrijkste oorzaak van vertragingen bij productlanceringen. Om uw planning strak te houden, bundelt u alle feedback van uw ontwerp-, marketing- en QA-teams in één geconsolideerde revisiecyclus.
Fase 4: Materiaalinkoop (7-20 dagen)
Massaproductie kan pas beginnen als 100% van de onderdelen in de fabriek is aangekomen.
- Standaardmaterialen (7-10 dagen): Standaard ABS/PC-platen, zwarte polyester voeringen en standaard bevestigingsmaterialen zijn doorgaans direct leverbaar.
- Hoogwaardige en milieuvriendelijke materialen (15-20+ dagen): PC-platen in aangepaste Pantone-kleuren, GRS-gecertificeerde gerecyclede kunststoffen, aluminium frames van luchtvaartkwaliteit, ritssluitingen met merklogo of luxe jacquardvoeringen vereisen maatwerkproductie bij gespecialiseerde toeleveranciers.
Fase 5: Massaproductie (30-50 dagen)

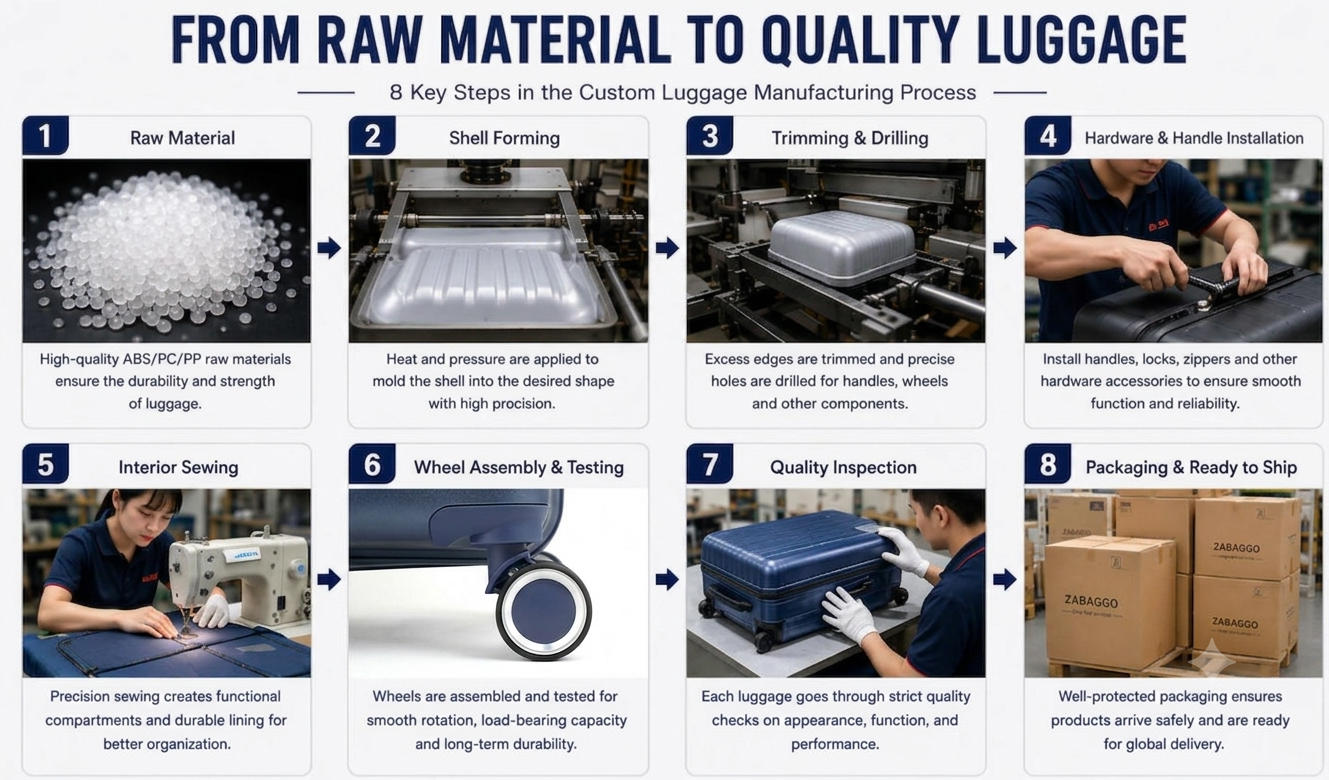

Hier worden grondstoffen via een uiterst gesynchroniseerde assemblagelijn omgezet in eindproducten: vacuümvormen van de schaal, geautomatiseerd CNC-randsnijden/boren, klinken van de hardware, montage van wielen/handgrepen, naaien van de binnenvoering en de uiteindelijke afwerking.
Productieplanning voor grote hoeveelheden is afhankelijk van het ordervolume:
- 500 – 1.000 stuks: 20–30 dagen
- Meer dan 2000 stuks: 30-40 dagen of langer
Belangrijke factoren die uw productie kunnen vertragen
Inzicht in mogelijke knelpunten stelt u in staat een veerkrachtigere buffer in uw toeleveringsketen op te bouwen:
1. Ontwerpwijzigingen midden in de productie: Het aanvragen van structurele wijzigingen nadat de materiaalaankoop is afgerond, legt de assemblagelijnen stil en veroorzaakt steeds grotere vertragingen.
2. Productiepieken: Fabrieken kampen met ernstige capaciteitsproblemen in de aanloop naar grote wereldwijde winkelevenementen:
- De zomertoeristengolf (productie van april tot en met juni)
- Voorbereidingen voor Black Friday / Kerstmis (productie in juli-september)
- Chinees Nieuwjaar (Sluitingsdata in januari/februari kunnen variëren)
3. Strikte douane- en conformiteitstesten: Als uw doelmarkt specifieke chemische (REACH/RoHS) of fysieke conformiteitscertificaten vereist, houd dan rekening met de doorlooptijden van de laboratoriumtesten.
Houd rekening met de logistiek na de productie (levertijden).
Uw marktintroductieplan moet rekening houden met de transporttijd nadat de goederen ons laadperron hebben verlaten. Afhankelijk van uw budget en de urgentie kunt u kiezen uit de volgende verzendmethoden:
1. Expresskoerier (3-7 dagen): Het meest geschikt voor spoedleveringen van marktmonsters of waardevolle componenten.
2. Luchtvracht (5-12 dagen): Een evenwichtige optie voor hoogwaardige, tijdgevoelige productlanceringen.
3. Zeevracht (meest kosteneffectief voor bulkgoederen):
- Naar Noord-Amerika: 25-40 dagen
- Naar Europa: 30-45 dagen
- Naar Australië: 18-30 dagen
- Naar Zuidoost-Azië: 7-20 dagen
Top 5 strategieën om de levertijd van maatwerkbagage te verkorten
Als je de lancering van je product wilt versnellen, pas dan deze beste praktijken uit de branche toe:
1. Maak gebruik van open mallen: Benut de bestaande, vooraf geteste mallen van de fabriek. U kunt nog steeds een unieke merkidentiteit creëren door middel van op maat gemaakte kleuren, hoogwaardige hardware en premium binnenbekleding.
2. Leg specificaties vroegtijdig vast: Vermijd de verleiding om ontwerpen aan te passen nadat de inkooporder (PO) is ondertekend.
3. Stel een feedbacklus met snelle respons in: Versnel de interne goedkeuring van monsters om de productie op gang te houden.
4. Voorspel en bestel tegen de conjunctuur in: Plaats bulkbestellingen 4-6 maanden vóór het piekseizoen in de detailhandel om lagere grondstofkosten en gegarandeerde fabriekscapaciteit vast te leggen.
5. Werk samen met een geïntegreerde fabrikant: Kies een fabrikant met een robuuste, lokale toeleveringsketen en interne kwaliteitscontrole om externe logistieke vertragingen te voorkomen.
Veelgestelde vragen (FAQ)
Wat is de absoluut snelste manier om een eigen bagagelijn te lanceren?
De snelste route is het kiezen van een bestaand ODM-ontwerp en dit te personaliseren via private labeling (logo-opdruk, aangepaste binnenvoering en verpakking op maat). Dit kan de totale productietijd terugbrengen tot 30-45 dagen.
Heeft de materiaalkeuze invloed op de productiesnelheid?
Ja. Standaard ABS en PC zijn gemakkelijk verkrijgbaar. Premium componenten zoals frames van aluminium-magnesiumlegering, op maat gemaakte kunststof onderdelen in de juiste kleur of speciale antidiefstalritsen vereisen maatwerk van de leverancier, wat 7 tot 10 dagen aan de inkoopfase toevoegt.
Wat is de gebruikelijke minimale bestelhoeveelheid (MOQ) voor bagage op maat?
Hoewel de minimale bestelhoeveelheden afhangen van de mate van personalisatie, beginnen standaard OEM-bagageprojecten over het algemeen bij 100 tot 500 stuks per model/kleur.
Is OEM- of ODM-productie sneller?
ODM (Original Design Manufacturing) is sneller. Omdat de fabrikant de structurele ontwerpen al heeft ontwikkeld, gegoten en op sterkte heeft getest, sla je de meest tijdrovende productontwikkelingsfasen over. Lees meer over het kiezen van de juiste aanpak in onze diepgaande analyse: OEM versus ODM-bagageproductie: welke optie is het beste voor uw bedrijf?
Slotgedachten
Het op de markt brengen van een lijn op maat gemaakte bagage vereist een evenwicht tussen kunstzinnig ontwerp, techniek en tijdmanagement. Voor de meeste gevestigde merken en flexibele e-commercebedrijven biedt een realistische productietermijn van 45 tot 90 dagen de nodige veiligheidsmarge om de merkreputatie te beschermen en een vlekkeloze productuitvoering te garanderen.
Stroomlijn uw toeleveringsketen met Zabaggo.
Bij Zabaggo produceren we hoogwaardige OEM- en ODM-bagage voor wereldwijde merken die geen compromissen willen sluiten op het gebied van kwaliteit of levertijd. Dankzij een flexibel ontwikkelteam, een geïntegreerd toeleveringsketennetwerk en strenge kwaliteitscontroles zetten we complexe bagageconcepten om in marktklare producten – altijd op tijd.
Of je nu je eerste collectie lanceert of je retaildistributie opschaalt, laten we je productieplanning optimaliseren. [Neem vandaag nog contact op met het Zabaggo-team] Vraag een offerte en een vrijblijvende inschatting van de levertijd voor uw project aan.
